工 作 動 態
第 202 期
——盛潤公司陜煤再生水項目施工側記
為貫徹落實集團公司“深化產業拓展,探索多元化發展路徑”工作部署,培育新的利潤增長點,盛潤公司緊緊抓住“供排水一體化”政策機遇,持續擴大施工業務承攬范圍,積極對接,作為分包單位參與了陜煤電力高效超超臨界機組再生水利用工程項目管道工程施工。
吹響“集結號” 項目建設全面啟動

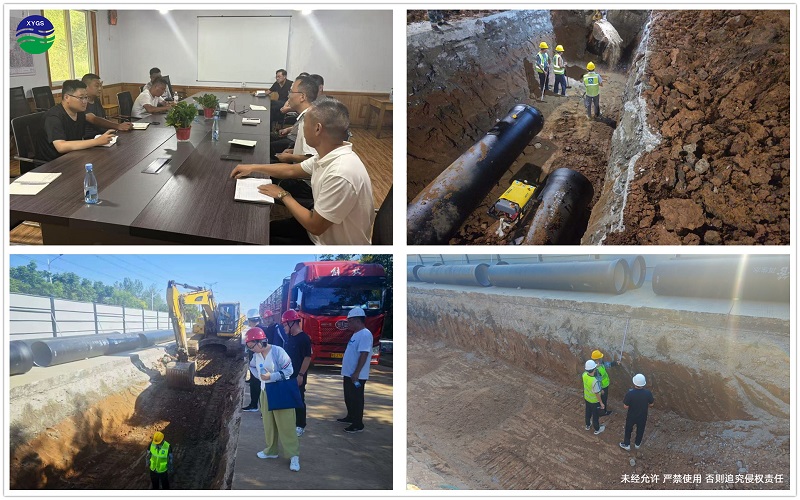

陜煤電力高效超超臨界機組再生水利用工程是陜煤電力的配套工程,是經市政府批準建設的我市重要的再生水利用項目。再生水管道敷設于北干渠,平東路、浉河北路、312國道等道路沿線,中水送水泵房改造工程位于信陽市第一污水處理廠院內。盛潤公司負責平東路--浉河北路--北干渠段再生水管道的施工。7月5日,項目建設管理、技術、施工人員已經全部到位,各類吊車、挖機、裝載機等施工機械已全部進場,人員安全教育、施工準備等基礎工作全部就緒,施工現場封閉式圍擋已安裝完成,正式開始進行水泥路面拆除工程。自工程項目謀定以來,盛潤公司積極開展人員、設備入場、方案編制、安全文明施工策劃等工作。項目團隊精心謀劃,細針密縷,壓實責任,層層監督,積極克服夏季高溫、主干道旁施工等諸多困難,在項目建設過程中狠抓進度、成本、質量控制和安全管理,持續推進施工標準化、管理規范化建設,確保如期完成目標。

按下“加速鍵” 全力以赴沖刺目標

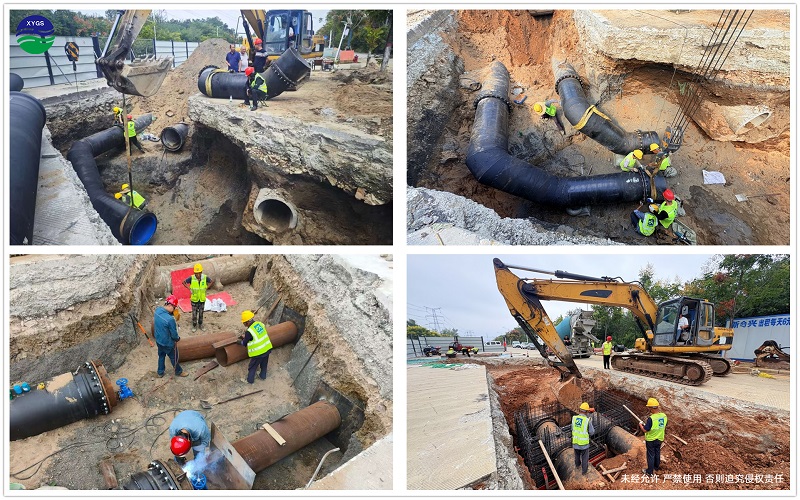

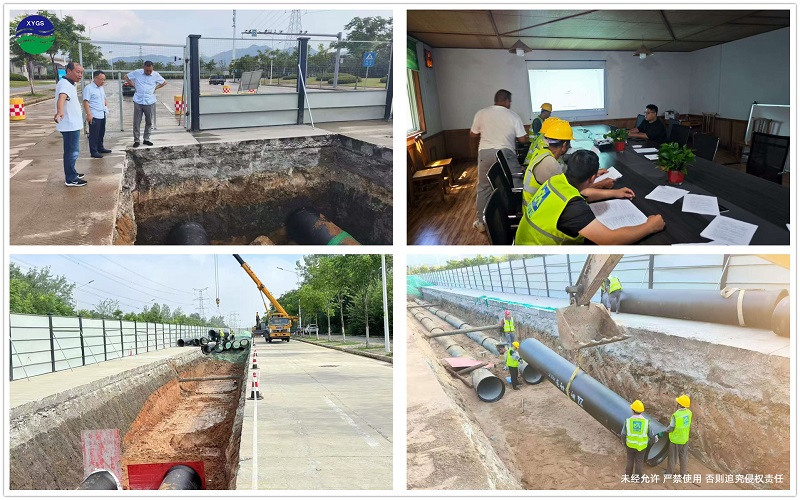

走進陜煤再生水管道工程建設現場,耳邊不時傳來工程機械的轟鳴聲,一個個快速推進的里程碑節點將項目建設的“熱度”拉滿。8月1日,破水穩層,分段施工;8月4日,開挖土方(1+017-0+900)樁號;8月13日機械開挖土方(0+900-0+790)樁號;8月17日0+900-0+790鋪砂墊層并埋管;8月19日0+900-0+790分層回填沙腋角;8月24日 0+790安裝排氣井三通;8月27日0+790-0+756夜間過路;8月30日0+790-0+756澆筑過路彎頭支墩,排氣井墊層。一道道工序有條不紊,一根根DN800管道安裝到位,管線不斷向前延伸。盛潤公司項目部充分發揚團隊精神、契約精神,加強與各單位的合作溝通,全體參建人員發揚齊心協力的團隊精神,鉚足干勁,沒有絲毫猶豫,迎難而上。缺少再生水管道施工經歷,項目部就不斷學習摸索,無數個夜晚,大家圍坐在一起,不斷精細施工工藝流程,反復優化和論證施工方案和細節;夏季白天高溫,經常在夜間施工,項目部便提前對吊裝作業時的每道工序進行反復演練和糾偏;基礎地基復雜不穩定,項目部在基礎開挖、鋪設墊層和回填作業時嚴把質量關;混凝土支墩澆筑工序一旦開始就必須保持連貫性,項目管理人員在泥濘的現場通宵達旦地值守,既要保質保量,又要嚴守安全紅線,確保不出任何差池,從制度、流程、管理上進行全面改進,項目品牌形象持續提升。

高舉“黨旗紅” 黨建賦能協同發展
黨支部以“黨建紅”引領“供水藍”為思路,創新黨建工作新路徑,充分發揮基層黨組織戰斗堡壘作用和黨員先鋒模范作用,堅持把黨的領導貫穿工程建設的各領域、各方面、各環節,增強基層黨組織的領導力、號召力、凝聚力,把干部職工的智慧和力量匯聚成“一條心”、擰成“一股繩”,切實把“工匠精神”根植到施工建設中來,形成了“看先進、學技術、爭創優良工程”的良好氛圍。同時,利用參與陜煤再生水管道工程項目建設的機會,組織開展了RTK測量儀、水準儀操作專項學習及考核培訓,進一步夯實了工程技術人員的專業技能基礎,確保施工現場測量數據的精準性與規范性,為項目高質量推進提供堅實保障。

叩響“敲門磚” 深耕細作鍛造精品
盛潤公司將陜煤再生水管道工程作為“走出去”戰略的“敲門磚”“主戰場”。工程的質量、工期、安全目標必須保證,既要向建設單位提交合格的產品,同時也要保障施工企業應有的經營效益。公司會同項目部集思廣益、多措并舉,借鑒吸收類似工程先進施工經驗。為保證工期,項目常態化夜間施工,每天早上安全教育,每日匯報工程形象進度,每周進行周計劃,按月進行月計劃。每周四召開工程例會、每周五參加監理會,每日早上統計人員考勤,統計上報材料計劃,確保施工材料充足達標,并在到場后送檢。報驗工地同時進行隱蔽工程簽證制作資料留存,受理檢查合格后方進入下一步施工工序,整個流程不斷細化深化。就這樣,盛潤公司技術人員在施工過程中不斷地學習、不斷地摸索,不斷地提高,為后續參與類似工程打下了堅實的基礎。

回望陜煤再生水管道工程施工歷程,盛潤公司以“起步就沖刺”的精神狀態,在思想上高度統一,在行動上真抓實干,用“拼”的精神、“搶”的攻勢、“干”的勁頭,邁出堅實且卓有成效的關鍵一步,今后我們必將踔厲奮發、勇毅前行,為公司不斷高質量發展注入新動力、釋放新活力、增添新動能。(未經允許 嚴禁轉載文章 否則追究侵權責任)
